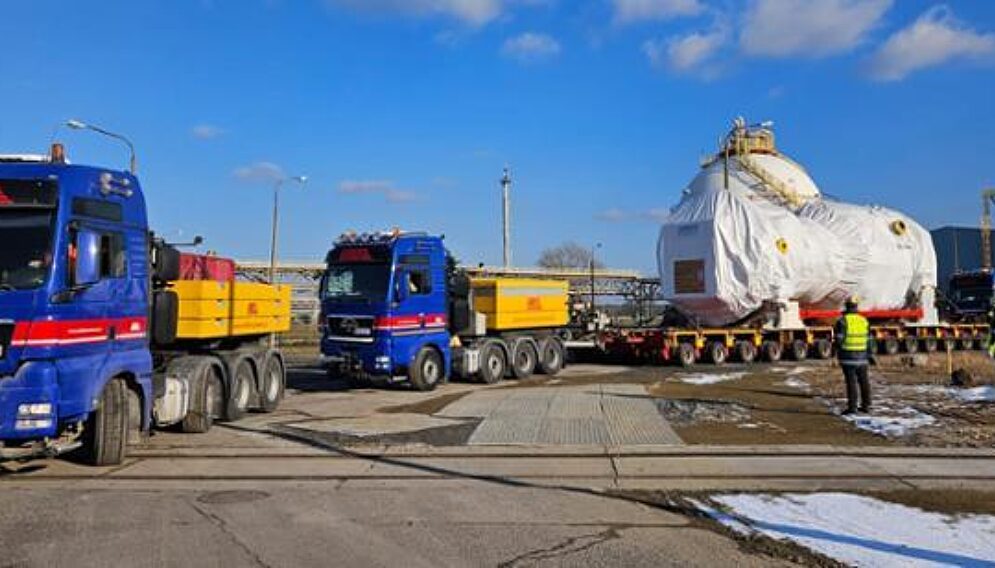

Najcięższy transport do Elektrowni Rybnik wyruszył. Ma blisko 45 m długości, 5,6 m szerokości oraz 6,4 m wysokości. Waży 524 tony – to najcięższy z serii ponadnormatywnych transportów do elektrowni, a także najcięższy transport, jaki dotychczas poruszał się po drogach krajowych województwa śląskiego.
Transport kolosa do Elektrowni Rybnik
18 lutego w Kędzierzynie-Koźlu zakończono załadunek. Po godzinie 22:00 transport wyruszył w trasę. Pojazdy będą poruszać się drogą wojewódzką nr 408 przez Sośnicowice, następnie drogą powiatową przez Smolnicę i Żernicę, aż do Knurowa, gdzie 19 lutego zaplanowano postój. Stamtąd transport ruszy drogą krajową nr 78 przez tymczasowy most w Nieborowicach do miejsca docelowego.
To jeden z kilkunastu ponadnormatywnych transportów zawierających elementy powstającego bloku gazowo-parowego w Elektrowni Rybnik. Dotychczas odbyło się osiem przejazdów, a kolejne cztery zaplanowano na kwiecień oraz trzy na maj.
Zabezpieczenie mostu
Ze względu na ogromne gabaryty i wagę transportu konieczne są niestandardowe działania. Aby umożliwić bezpieczny przejazd i zabezpieczyć most nad rzeką Bierawką na DK 78 w Nieborowicach, zamontowana zostanie tymczasowa konstrukcja nośna o długości 21 m. Będzie to prefabrykowany, stalowy most posadowiony nad podporami istniejącej przeprawy. Nowa konstrukcja, zwłaszcza dodatkowy pomost, pozwoli na przejazd pojazdu z ładunkiem bez nadmiernego obciążenia elementów nośnych.
Bezpośrednio przed przejazdem i po nim most zostanie poddany przeglądowi. Pojazdy przewożące ponadnormatywny ładunek powinny poruszać się z maksymalną prędkością 10 km/h, aby ograniczyć wpływ sił dynamicznych powstających podczas przyspieszania i hamowania.
Zmiany organizacji ruchu
Z powodu montażu tymczasowej konstrukcji mostu odcinek drogi krajowej nr 78 – od skrzyżowania z ul. Szpitalną w Nieborowicach do skrzyżowania z DW921 w Kuźni Nieborowskiej – zostanie wyłączony z ruchu w godzinach 21:00–6:00 w nocy z 19 na 20 lutego. W tym czasie obowiązywać będzie objazd lokalnymi drogami przez Knurów.
